Tableau Kanban : définition et comment en créer un en 6 étapes

Un tableau Kanban est un outil visuel qui organise les tâches d’une équipe par colonnes (à faire, en cours, terminé) pour limiter le travail en cours et fluidifier le flux de travail.

Kanban

Un tableau Kanban est un outil de gestion visuelle qui organise les tâches d’une équipe par colonnes, de la demande initiale jusqu’à sa clôture. Il permet de voir en un coup d’œil ce qui avance et ce qui bloque.

Une équipe de trois personnes qui limite son travail en cours à trois tâches par colonne peut suivre jusqu’à cinq cartes ouvertes en même temps, sans réunion de suivi quotidienne.

C’est tout l’intérêt de la méthode : rendre visible ce qui, autrement, ne se voit qu’au moment du retard.

Qu’est-ce qu’un tableau Kanban ?

Un tableau Kanban est une représentation visuelle du flux de travail d’une équipe, sous forme de colonnes et de cartes, physiques ou numériques. Chaque colonne correspond à une étape du processus.

Dans la gestion d’équipe, le Kanban organise le travail comme un flux : une demande entre, traverse des étapes et est menée à son terme. Selon le Kanban Guide, la méthode consiste à visualiser, gérer et améliorer ce flux de travail.

Le terme vient du japonais et signifie étiquette. La méthode a été développée dans les usines Toyota par l’ingénieur Taiichi Ohno pour synchroniser la production avec la demande réelle, avant d’être reprise dans la gestion de projet et le développement logiciel.

Au-delà de la création du tableau, appliquer le Kanban suppose de définir comment l’équipe reçoit, exécute et termine les demandes, en respectant sa capacité réelle.

La méthode s’applique dans des services avec un flux continu de demandes : marketing, opérations, RH. Pour fonctionner, le tableau doit rester à jour et ses règles doivent empêcher de démarrer plus de tâches que l’équipe ne peut en traiter.

Tableau Kanban

Comment fonctionne un tableau Kanban ?

La méthode repose sur trois éléments et un flux continu de mouvement des cartes :

  • Le tableau : la base visuelle, divisée en colonnes qui représentent les étapes du processus.
  • Les cartes : chacune représente une tâche ou un projet à exécuter.
  • Le flux tiré (pull system) : une tâche n’avance que lorsqu’il existe une capacité réelle pour la traiter, ce qui évite la surcharge.

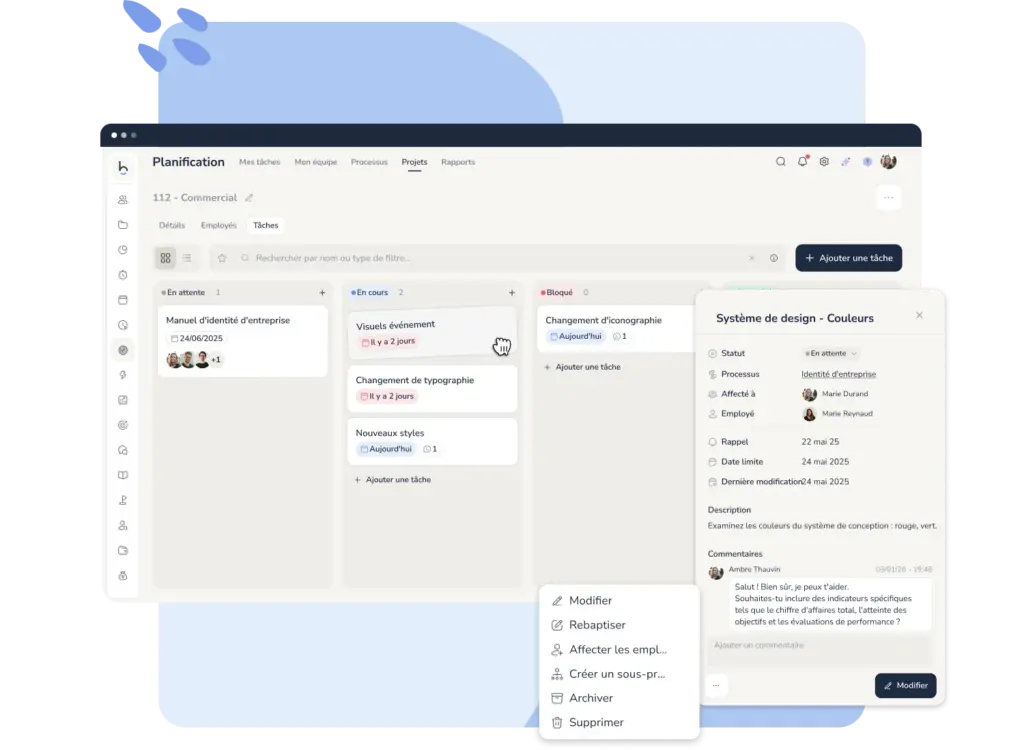

Tableau kanban

Que doit contenir une carte Kanban ?

Une carte Kanban doit réunir les informations essentielles pour que n’importe quel membre de l’équipe comprenne la tâche et sache qui en est responsable.

  • Titre de la tâche : un texte court et une action directe.
  • Responsable : la personne ou l’équipe chargée de l’exécuter.
  • Échéance : la date limite pour terminer la tâche.
  • Priorité : une indication visuelle, par exemple haute, moyenne, basse.
  • Étape : représentée par la colonne où se trouve la carte.

En complément, une description détaillée, une checklist de sous-tâches ou des étiquettes par type de travail aident à filtrer et suivre l’avancement sans ouvrir chaque carte.

Comment fonctionnent le flux tiré et la limite de WIP ?

Dans un système tiré, une nouvelle tâche démarre quand une capacité existe pour la traiter, dans le respect des priorités. Cela évite de surcharger des personnes déjà occupées.

La limite de WIP (work in progress, travail en cours) fixe combien de tâches peuvent être démarrées sans être terminées. Elle réduit les goulots d’étranglement et évite la surcharge de travail. En atteignant cette limite, la priorité est de débloquer ou terminer un élément existant plutôt que d’en démarrer un nouveau.

Une équipe de trois personnes peut par exemple limiter « En cours » à trois cartes et « En révision » à deux. Cela permet de suivre jusqu’à cinq éléments démarrés dans ce flux, révision comprise.

Ces chiffres sont un point de départ, pas une formule universelle. Si la révision accumule des éléments, l’équipe doit vérifier la disponibilité de la personne qui valide, la taille des tâches et les critères d’entrée.

Arborescence des projets

Comment créer un tableau Kanban en 6 étapes

Pour créer un tableau Kanban, choisissez un flux et un objectif, définissez les étapes, créez des cartes avec des critères clairs, fixez des priorités et des limites, puis ajustez le processus selon les résultats.

1. Choisir un flux et un objectif concret

Commencez par un service récurrent, comme les demandes clients, la production de rapports ou l’intégration de nouveaux salariés. Évitez de placer toutes les activités de l’entreprise sur le premier tableau.

Définissez le problème à résoudre : réduire les demandes oubliées, visualiser le délai de validation ou diminuer le nombre de tâches simultanées. Cet objectif oriente les étapes et les données à afficher.

2. Dessiner les étapes existantes

Échangez avec les personnes qui exécutent le travail et cartographiez le chemin réel, y compris les attentes importantes. Un modèle de départ peut être « À faire → En cours → En révision → Terminé ».

N’ajoutez une étape que si elle aide à prendre une décision. Si l’équipe attend toujours une validation externe, cette attente doit rester visible sur le tableau.

3. Définir des critères d’entrée et de sortie par colonne

Créez une carte par livrable et indiquez le responsable. Fixez le minimum requis pour démarrer : brief complet, matériel disponible, priorité définie.

Mettez-vous d’accord sur ce que signifie terminer une tâche. « Envoyé en révision » n’équivaut pas à « validé et livré ». Sans cet accord, chacun déplace les cartes selon ses propres critères.

4. Fixer les priorités, les limites et les exceptions

Ordonnez la file des tâches prêtes à démarrer et décidez qui peut modifier cet ordre. Fixez des limites de WIP adaptées à la capacité réelle de l’équipe et rendez-les visibles.

Mettez-vous aussi d’accord sur le traitement des urgences. Une demande exceptionnelle doit avoir un motif, un responsable de la décision et un impact explicite sur les autres livrables.

5. Faire des points courts et réguliers

Passez en revue le tableau à une fréquence adaptée au rythme des demandes. Pour une équipe avec un mouvement quotidien, un échange bref par jour suffit souvent pour identifier les blocages et décider de la prochaine action.

Regardez d’abord les livrables proches de la fin et les cartes les plus anciennes. Demandez « que manque-t-il pour avancer ? » et « qui peut lever ce blocage ? ».

6. Mesurer et ajuster une règle à la fois

Enregistrez les dates de début et de fin et observez le volume livré. Comparez des périodes avec des types de demandes similaires et notez les variations de capacité, comme les congés.

Si les tâches stagnent en révision, réservez des créneaux dédiés à la validation ou améliorez les critères d’entrée. Évaluez l’effet d’un changement avant d’en ajuster plusieurs à la fois.

Exemple de tableau Kanban pour une équipe

Imaginez une équipe de trois personnes qui prépare des livrables pour des clients et dépend d’une personne chargée de la validation. Le travail démarre en entrant dans « En cours » et se termine après validation et envoi.

ColonneLimiteCartes au moment du point
À faireFile priorisée, hors WIPMettre à jour la fiche du client Gamma (Léa), échéance le 18 ; préparer le diagnostic du client Delta (Hugo), échéance le 20
En cours3Consolider le rapport Alpha (Léa), échéance le 15 ; revoir le périmètre Bêta (Hugo), échéance le 16 ; préparer la proposition Gamma (Camille), échéance le 17
En révision2Valider le rapport Delta (Camille), révision d’Inès, échéance le 14 ; approuver la proposition Alpha (Hugo), révision d’Inès, échéance le 15
TerminéHors WIPDiagnostic Bêta livré (Léa), validé et envoyé le 12

Le tableau compte cinq éléments démarrés et atteint la limite convenue. Si Léa termine le rapport Alpha, elle ne doit pas simplement l’ajouter à une révision déjà pleine.

L’équipe doit plutôt aider Inès à finaliser une validation ou résoudre ce qui empêche cette sortie. Supposons que « Valider le rapport Delta » dépende d’une information du client.

La carte continue de compter dans le WIP, avec le blocage identifié et la prochaine action : Camille relance le client le 14. La déplacer vers une colonne sans limite fausserait la vision réelle du travail engagé.

Exemple de tableau Kanban pour l’onboarding RH

Pour l’intégration d’un nouveau salarié, une carte peut représenter une personne, avec des étapes comme « Préparation », « Avant l’arrivée », « Intégration en cours » et « Terminée ».

Le critère final peut réunir les accès activés, la présentation à l’équipe et les premières formations réalisées. Dans ce cas, le service RH, le manager et l’IT participent au flux, mais une seule personne doit coordonner chaque intégration.

Utilisez des checklists pour les tâches et limitez l’accès aux informations personnelles. Les documents sensibles doivent rester dans un espace adapté, sans exposition sur le tableau partagé.

Logiciel onboarding RH

Tableau physique, fichier ou logiciel : lequel choisir ?

Le meilleur outil est celui que l’équipe peut maintenir à jour et consulter au moment de décider. Avant de choisir, évaluez le travail à distance, le volume de demandes et le besoin d’historique.

OptionQuand ça peut fonctionnerPoint de vigilance
Tableau physiqueÉquipe sur site, flux simple, test initialL’historique et l’accès à distance demandent des solutions complémentaires
Fichier (Excel, Sheets)Petit pilote ou suivi partagé basiqueLes mises à jour et la traçabilité dépendent de la discipline de chacun
LogicielÉquipes distribuées, plusieurs projets ou dépendancesVérifier les fonctionnalités, les permissions et la facilité d’adoption

Quand le tableau doit aussi refléter la capacité et le suivi de projet, le logiciel de gestion de projets et tâches de Bizneo HR réunit la vue Kanban, les responsables, les échéances et les dépendances au même endroit.

Le choix de l’outil ne remplace pas les règles d’équipe. Les critères de fin de tâche, les priorités et les limites doivent rester compréhensibles pour qui exécute et pour qui demande le travail.

Quels indicateurs suivre avec un tableau Kanban ?

Quatre indicateurs aident à comprendre le flux. Fixez les mêmes points de début et de fin pour que les chiffres restent comparables :

  • WIP : nombre de tâches démarrées et non terminées, blocages inclus.
  • Débit : nombre de tâches terminées sur une période donnée, par exemple une semaine.
  • Âge d’une tâche : temps écoulé depuis le démarrage d’une carte encore ouverte.
  • Temps de cycle : temps entre le début et la fin d’une tâche, attentes comprises.

Si une carte démarre lundi et se termine jeudi, son temps de cycle couvre cet intervalle, même si le travail effectif n’a demandé que deux heures. Observez la distribution des temps, pas seulement la moyenne.

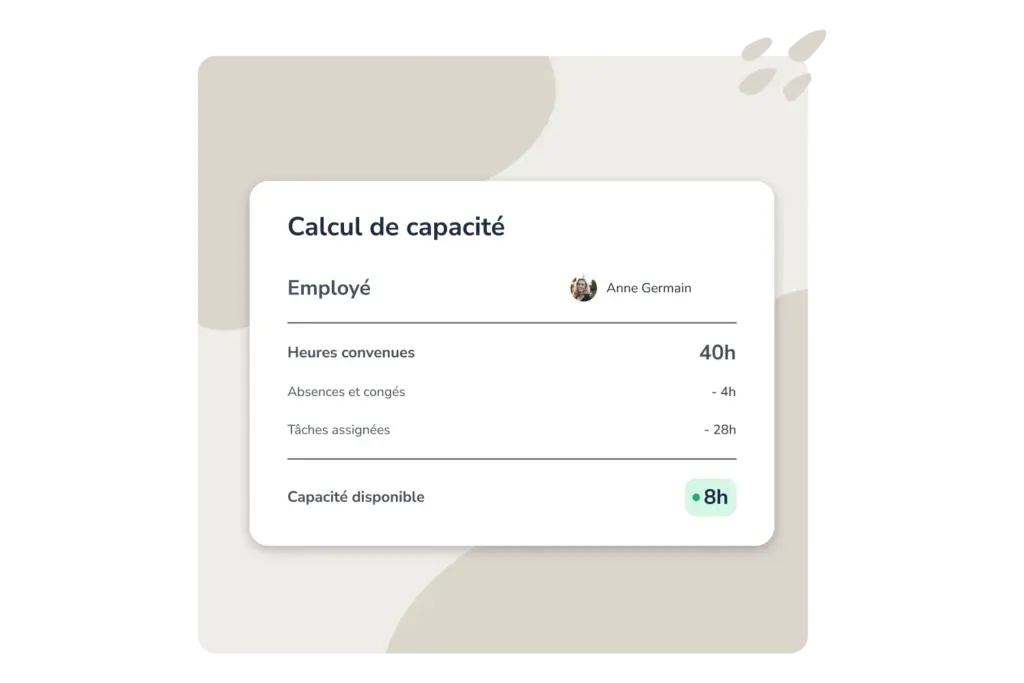

Calcul automatique de la capacité de l'équipe

Gérer vos tableaux Kanban avec Bizneo HR

Bizneo HR glisse-dépose les tâches entre les colonnes À faire, En cours, Bloquée et Terminée, et donne au chef de projet une vue d’ensemble du pipeline sans relancer personne par message.

Chaque tâche a son propre responsable, un temps estimé, une échéance et des rappels automatiques, ce qui évite de ressaisir manuellement les mêmes informations à chaque mise à jour.

Le logiciel offre aussi une vue dédiée au chef de projet avec l’ensemble des projets qu’il pilote, pour suivre plusieurs tableaux Kanban sans changer d’outil.

Logiciel rapports RH

Questions fréquentes sur le tableau Kanban
