Imputacion de horas en proyectos: como asignar tiempo, calcular costes y evitar desvios

La imputación de horas a proyectos distribuye el tiempo fichado entre clientes, tareas y entregas. Clasificar cada hora como facturable, no facturable o interna permite calcular la rentabilidad real y comparar horas estimadas con realizadas.

Imputación horas proyecto

Muchas empresas presupuestan un proyecto en un número cerrado de horas y asignan el equipo con esa cifra. Si nadie imputa las horas reales a cada tarea, cliente o entrega, el coste verdadero del proyecto permanece oculto hasta que ya se ha facturado.

43%

Según el Project Management Institute, el 43% de los proyectos supera el presupuesto inicial.

Imputar horas a un proyecto consiste en registrar cuánto tiempo dedica cada persona a cada actividad concreta. Con datos fiables, el responsable de RR. HH. o de operaciones detecta desviaciones a tiempo y calcula la rentabilidad real antes del cierre.

Qué es la imputación de horas en proyectos

La imputación de horas a proyectos es el registro del tiempo que cada profesional dedica a una tarea, cliente o entrega concreta. También se conoce como hoja de horas o timesheet. El fichaje mide cuántas horas totales trabaja una persona en la jornada. La imputación va un paso más allá: distribuye las horas fichadas entre los proyectos y clientes a los que se ha dedicado el esfuerzo real.

En países como España y México el registro de jornada ya es obligatorio. Las empresas que trabajan por proyectos o facturan por horas necesitan conectar el fichaje real de sus empleados con la distribución de tiempo por proyecto para cumplir la normativa y conocer la rentabilidad de cada cuenta.

Software de preyectos y tareas - Control de horas por proyecto y cliente

El software de proyectos y tareas de Bizneo HR sincroniza automáticamente las horas fichadas reales del empleado con la hoja de horas de cada proyecto, sin que el equipo tenga que registrar el tiempo dos veces.

Qué datos incluir en la hoja de horas de un proyecto

Cada campo de la hoja de horas responde a una pregunta que el responsable del proyecto necesita contestar al cierre: quién trabajó, cuánto tiempo dedicó, a qué cliente y si las horas son facturables o internas.

  • Fecha: día en que se realizó el trabajo.
  • Profesional: persona responsable del registro.
  • Cliente y proyecto: destino de las horas registradas.
  • Actividad: tarea o fase ejecutada, con un nombre que permita identificar la entrega concreta.
  • Duración: tiempo efectivo dedicado, sin solapamientos con otras actividades.
  • Clasificación: facturable, no facturable o interno, según las condiciones del contrato.
  • Observación: contexto necesario para explicar un desvío o ajuste puntual.

Añadir campos que nadie consultará complica el registro diario y reduce la tasa de cumplimiento del equipo. La regla práctica es incluir solo lo que alguien necesitará leer al analizar el proyecto.

Cómo imputar horas a proyectos paso a paso

Imputar horas correctamente depende de cuatro acciones que se repiten en cada ciclo de registro. El orden importa: asociar primero, registrar después, clasificar y revisar antes de cerrar el período.

1. Asociar cada hora a la actividad correcta

Cada registro de tiempo necesita un proyecto y una tarea asignados antes de anotar la duración. Registrar horas en un proyecto genérico (“Cliente A”) o en el primero que aparece en la lista genera datos que no se pueden usar para calcular el coste real de ninguna entrega.

Tareas con objetivos diferentes se registran por separado. Una reunión con el cliente y la preparación del entregable que sale de esa reunión representan esfuerzos distintos que conviene medir de forma independiente.

Un tablero de tareas con columnas de estado (pendiente, en curso, completada) facilita la asociación: cada tarjeta ya tiene proyecto, responsable y fecha, y el profesional solo necesita vincular sus horas a la tarjeta correspondiente.

Tablero Kanban Cómo organizar tareas por columnas para visualizar el estado de cada proyecto

2. Registrar la duración real de cada tarea

El tiempo registrado corresponde al esfuerzo efectivo dedicado a la tarea, descontando interrupciones que pertenezcan a otro proyecto. Una misma hora no puede aparecer completa en dos registros distintos.

Si una tarea ocupó 45 minutos por la mañana y 30 por la tarde, el total es 1 h 15 min. Mantener los dos bloques separados facilita la revisión posterior cuando el gestor necesita verificar la distribución del día.

Definir una regla común para el redondeo de minutos evita que cada persona aplique un criterio diferente. En equipos que facturan por horas, un redondeo inconsistente distorsiona el importe final del proyecto.

3. Clasificar las horas: facturables, no facturables e internas

Cada registro lleva una clasificación que determina si las horas se trasladan al cliente o se absorben como coste interno. La decisión depende del contrato y del procedimiento de la empresa, no del proyecto al que pertenecen.

Una revisión puede estar incluida en el precio cerrado del proyecto; otra puede requerir aprobación adicional para facturarla. Reuniones internas, formación y tareas administrativas también consumen horas del equipo. Registrarlas en categorías propias evita repartirlas artificialmente entre clientes para rellenar la jornada.

banner-medio-coste-real-proyectos-es

4. Revisar los registros antes de cerrar el período

Antes de consolidar los datos, el gestor revisa fechas, proyectos, duraciones y clasificaciones. Duplicaciones, horas sin proyecto asignado y descripciones que no permiten identificar la tarea son los tres problemas más frecuentes.

Cuando hay una corrección, registrar el motivo de forma breve evita que una modificación posterior parezca una actividad nueva o un esfuerzo adicional que no existió. El responsable de la revisión se centra en las excepciones y las resuelve. Repasar a diario cada registro de cada persona del equipo convierte la revisión en una carga que termina por abandonarse.

Ejemplo práctico de imputación de horas para dos clientes

Una empresa de consultoría tiene tres profesionales que trabajan en dos cuentas de cliente y dedican parte de la jornada a tareas internas. La tabla recoge la imputación de un día completo con bloques que no se solapan.

ProfesionalHorarioCliente / proyectoActividadHoras
María López9:00 – 12:00Navarro / auditoríaAnálisis de documentación3 h
María López13:00 – 15:00Ruiz / implantaciónConfiguración del proceso2 h
María López15:00 – 17:00InternoPlanificación semanal2 h
Carlos Ramos9:00 – 11:00Navarro / auditoríaPreparación del informe2 h
Carlos Ramos11:00 – 14:00Ruiz / implantaciónReunión de validación y acta3 h
Carlos Ramos15:00 – 17:00Ruiz / implantaciónAjustes de configuración2 h
Lucía Herrera9:00 – 13:00Navarro / auditoríaRevisión de cumplimiento4 h
Lucía Herrera14:00 – 17:00InternoFormación interna del equipo3 h
Total Navarro9 h
Total Ruiz7 h
Total interno5 h
Gestión del tiempo Cómo organizar y priorizar el trabajo de tu equipo

Cómo calcular el coste real y las desviaciones de un proyecto

Para conocer la rentabilidad real del proyecto, el gestor necesita cruzar las horas con el coste por perfil y comparar el resultado con la estimación original.

El desvío de esfuerzo mide la diferencia entre las horas previstas en el cronograma de proyecto y las realizadas para un mismo conjunto de actividades. Si una fase se presupuestó en 40 horas y consumió 52, el desvío es del 30%.

Antes de interpretar la cifra, conviene verificar si hubo cambio de alcance aprobado, revisiones adicionales del cliente o dependencias que la estimación original no contemplaba. Un desvío alto puede reflejar un error de planificación, no un problema de ejecución.

El coste por hora y el precio facturado al cliente son magnitudes diferentes. El coste interno incluye salario, convenio y ausencias del profesional asignado. El precio es el valor comercial que se traslada al cliente. Confundir las dos cifras distorsiona el margen del proyecto.

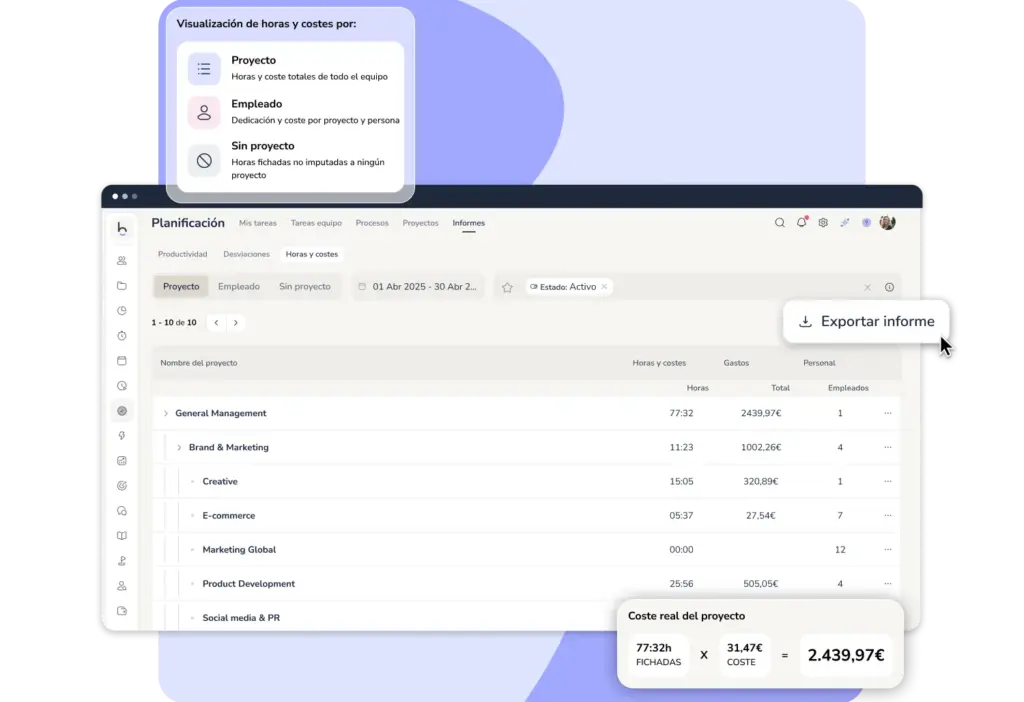

costes-proyectos-clientes

Bizneo HR aplica el coste por perfil a las horas registradas en la hoja y genera el coste real por proyecto, por empleado y de las horas no imputadas, en el rango de fechas que el gestor necesite. El informe está disponible en multidivisa para equipos en varios países y se exporta a Excel para facturación, auditoría o presentación a cliente.

5 errores frecuentes al imputar horas (y cómo corregirlos)

Algunos fallos parecen menores en el registro diario, pero distorsionan el resultado cuando se repiten durante semanas. Corregir la causa del error evita tener que reparar los datos al cierre de cada período.

ErrorConsecuenciaCorrección
Rellenar la semana entera de memoria el viernesHoras estimadas en lugar de reales; los proyectos cortos desaparecen del registroRegistrar al terminar cada tarea o al final de cada jornada, nunca acumulando varios días
Usar una actividad genérica para toda la jornadaEl coste se reparte de forma uniforme y oculta las tareas que más tiempo consumenCrear categorías que reflejen entregas concretas, no etiquetas como “desarrollo” o “gestión”
Imputar el mismo período a dos clientesLas horas totales superan la jornada real y el coste del proyecto se inflaDividir el bloque de tiempo proporcionalmente y documentar el criterio de reparto
Omitir trabajo interno para aumentar horas de clienteLa rentabilidad del cliente parece menor de lo que es y el tiempo interno queda sin medirRegistrar reuniones, formación y tareas administrativas en categorías internas propias
Ajustar las horas realizadas para que coincidan con la estimaciónEl histórico pierde valor y las estimaciones futuras se basan en datos falsosMantener la estimación original y registrar el desvío real para mejorar los presupuestos siguientes
Gestión de proyectos Metodologías, fases y herramientas para planificar entregas

Herramientas para imputar horas a un proyecto

La herramienta adecuada depende del volumen de proyectos, del tamaño del equipo y de si la empresa necesita conectar las horas imputadas con el fichaje real de cada persona.

Hoja de cálculo (Excel o Google Sheets)

Una hoja de cálculo permite arrancar sin coste y con una plantilla personalizada en minutos. Para equipos de dos o tres personas con pocos proyectos activos, puede ser suficiente si una sola persona centraliza la revisión.

El límite aparece cuando el número de proyectos o de personas crece. La hoja no avisa cuando un proyecto supera las horas previstas, no consolida automáticamente por cliente y cada fórmula rota o fila mal colocada se arrastra en silencio hasta el cierre del mes.

Software de gestión de proyectos

Herramientas como Asana, Monday o Trello organizan tareas, asignaciones y plazos en un tablero compartido. El equipo sabe qué hacer y para cuándo, y el gestor tiene visibilidad del estado de cada entrega.

La imputación de horas se registra dentro del propio software, pero de forma manual y desconectada del fichaje. El profesional ficha por un lado y anota las horas del proyecto por otro. El coste real por cliente hay que calcularlo fuera, cruzando datos de dos sistemas que no se hablan entre sí.

Software de proyectos y tareas conectado al control horario

Cuando el software de gestión de proyectos recibe las horas directamente del fichaje, el equipo deja de registrar el tiempo dos veces. El gestor trabaja con datos reales desde el primer día y el coste de cada proyecto se calcula con el salario, el convenio y las ausencias de cada profesional asignado.

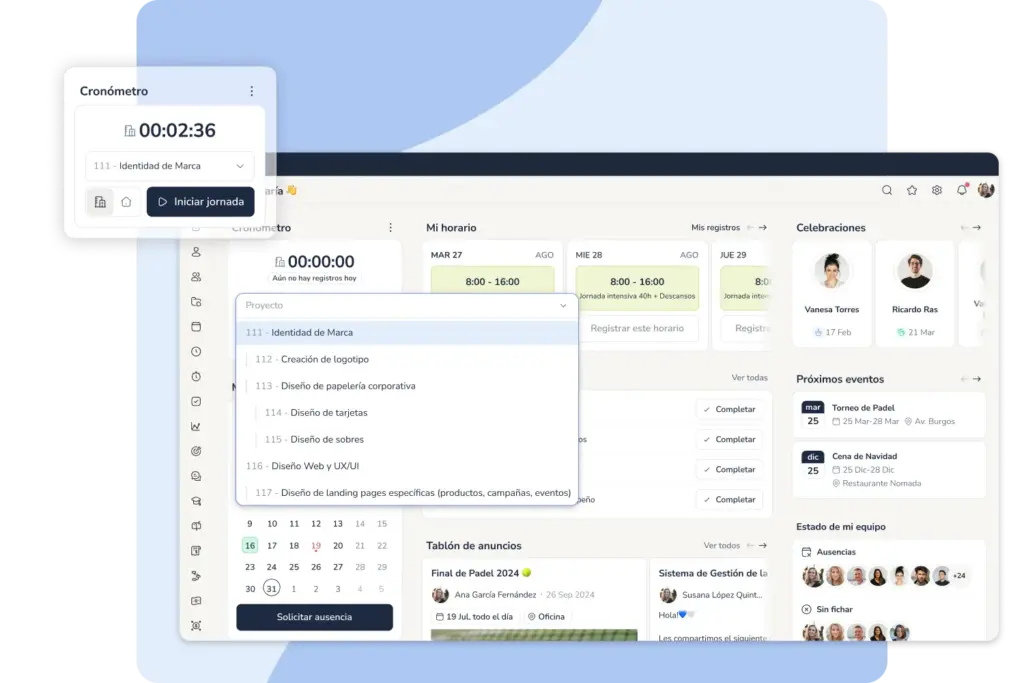

fichaje-proyectos

El sistema cruza las horas de convenio con las tareas asignadas y muestra la capacidad real de cada persona semana a semana. Para servicios en sede del cliente, el fichaje con geolocalización registra la entrada directamente en la cuenta correspondiente.

Bizneo HR parte del fichaje que el equipo ya realiza a diario, distribuye las horas entre proyectos y clientes, calcula el coste real por perfil y genera informes de desviación para que el responsable de RR. HH. o de operaciones sepa qué proyectos son rentables y cuáles acumulan sobrecostes antes del cierre.
