Tablero Kanban: cómo organizar el flujo de trabajo y gestionar tareas paso a paso

El tablero Kanban permite visualizar el flujo de trabajo, limitar las tareas en curso y acelerar las entregas sin sobrecargar al equipo. Su aplicación combina columnas de estados con reglas explícitas de capacidad, prioridades y límites WIP para detectar cuellos de botella antes de que afecten a los plazos.

Tablero Kanban

Gestionar proyectos acumulando tareas en paralelo dispersa el foco, oculta cuellos de botella y multiplica los retrasos en las entregas. Cuando las prioridades cambian de forma desordenada y el trabajo pendiente carece de visibilidad, la coordinación entre áreas se rompe y la sobrecarga laboral se dispara.

20%

Según International Business School, la correcta aplicación del método Kanban mejora la eficiencia del equipo en un 20% y reduce el tiempo de ciclo hasta un 25%.

El tablero Kanban resuelve la desorganización transformando el flujo de trabajo en un sistema visual transparente. Fijar límites explícitos al trabajo en curso permite a los managers equilibrar la capacidad operativa con la demanda real, garantizando entregas predecibles sin saturar a sus equipos.

Qué es un tablero Kanban y para qué sirve

Un tablero Kanban es una herramienta visual de gestión del flujo de trabajo diseñada para mapear procesos mediante columnas y tarjetas. Su objetivo es limitar el trabajo en curso (WIP), visibilizar cuellos de botella y maximizar la eficiencia de las entregas continuas en tiempo real.

tablero-kanban-proyectos

A diferencia de los modelos tradicionales de asignación vertical (push), Kanban opera bajo un sistema de tracción (pull): una nueva tarea solo comienza cuando existe capacidad operativa real para asumirla. Este mecanismo protege los recursos del equipo y evita acumular trabajo incompleto en el flujo.

Para un responsable de equipo, el tablero actúa como un panel de control para detectar cuellos de botella, bloqueos y dependencias entre departamentos. Su función principal es transformar procesos desordenados en flujos predecibles, equilibrando la carga de trabajo y garantizando el cumplimiento de plazos sin sobrecargar a los profesionales.

Diferencias entre Kanban y Scrum: ¿cuál elegir?

Kanban y Scrum son metodologías ágiles orientadas a mejorar la eficiencia, pero aplican principios operativos muy distintos. Mientras Scrum divide los proyectos en ciclos temporales cerrados (sprints de una a cuatro semanas), Kanban gestiona un flujo continuo de entregas sin fechas de corte prefijadas para el conjunto del trabajo.

CriterioTablero KanbanMetodología Scrum
Cadencia de entregaFlujo continuo e ininterrumpidoIteraciones fijas (sprints de 1 a 4 semanas)
Gestión de cambiosModificaciones en tiempo real en la cola de entradaNo se admiten cambios durante el sprint en curso
Roles obligatoriosSin roles predefinidos; se adapta a la estructura actualRoles estrictos: Product Owner, Scrum Master y equipo
Métrica principalLead Time y Cycle Time (tiempos de flujo)Velocidad (Story points completados por sprint)
Control de capacidadLímites WIP por columna o fase de trabajoCapacidad fija comprometida al inicio del sprint

La elección depende de la naturaleza de la demanda. Scrum encaja en proyectos con objetivos definidos a corto plazo que toleran poca variación durante semanas. Kanban resulta óptimo para equipos de operaciones, servicios o gestión continua donde surgen prioridades cambiantes y la flexibilidad operativa es prioritaria.

Los 4 elementos clave de un tablero Kanban

Un tablero Kanban trasciende una simple lista visual de tareas al articularse sobre cuatro componentes técnicos interdependientes. La combinación coordinada de columnas, tarjetas, límites de capacidad y carriles horizontales transforma la actividad diaria en un sistema operativo predecible, transparente y medible para cualquier equipo.

1. Columnas y estados del flujo

Las columnas dividen verticalmente el tablero para representar cada fase del flujo de trabajo, desde la entrada de una solicitud hasta su entrega final. Cada columna refleja un estado operativo real del proceso (como «Por hacer», «En revisión» o «Completado»), nunca personas o departamentos individuales.

Mapear correctamente las etapas permite visualizar la progresión del trabajo e identificar con exactitud en qué punto se acumulan los retrasos. Añadir una nueva columna solo está justificado cuando aporta visibilidad técnica o ayuda a tomar una decisión sobre el avance de la tarea.

2. Tarjetas Kanban y campos indispensables

Una tarjeta Kanban representa una unidad individual de trabajo o entrega. Su función es concentrar la información crítica de la tarea para que cualquier miembro del equipo entienda de inmediato su alcance, estado y requerimientos técnicos sin necesidad de consultar canales externos.

Para garantizar la autonomía operativa, cada tarjeta debe incorporar cuatro datos indispensables: un título con un verbo de acción directo, un único responsable de ejecución, una fecha límite estricta y un indicador visual de prioridad (alta, media o baja).

3. Límites de trabajo en curso (WIP) y sistema pull

El límite de trabajo en curso (Work In Progress o WIP) restringe la cantidad máxima de tareas simultáneas permitidas en una columna o en el tablero global. Su aplicación erradica la multitarea improductiva y evita que el equipo comience más trabajo del que realmente puede finalizar.

Fijar topes numéricos activa el sistema pull: una nueva tarea entra al flujo únicamente cuando otra se entrega y libera capacidad operativa. Al alcanzarse el máximo fijado, el equipo prioriza resolver los bloqueos pendientes antes de asumir peticiones adicionales.

Cómo organizar tareas en el trabajo Métodos eficaces para priorizar y mejorar la productividad diaria.

4. Carriles horizontales (Swimlanes) para segmentar prioridades

Los carriles horizontales o swimlanes dividen el tablero transversalmente para clasificar las tareas según criterios de impacto, tipología de servicio o cliente. Su estructura permite gestionar flujos paralelos dentro de un mismo espacio de trabajo, evitando la dispersión que genera crear paneles independientes para tareas interconectadas.

Implementar una fila exclusiva para incidencias críticas o urgencias acelera la respuesta ante bloqueos sin alterar el orden del trabajo ordinario. Separar visualmente las prioridades estratégicas de las operaciones habituales permite a los managers identificar desvíos inmediatos y redistribuir la capacidad operativa hacia las actividades de mayor impacto.

Cómo hacer un tablero Kanban en 6 pasos

Diseñar un tablero Kanban eficaz exige modelar el flujo operativo real del equipo en lugar de forzar un esquema teórico abstracto. Aplicar una secuencia ordenada en seis fases permite trasladar la operativa diaria a un marco visual disciplinado, estableciendo acuerdos explícitos de entrega que garantizan un ritmo de trabajo sostenible desde el primer día.

1. Mapear el flujo de trabajo real

Identificar la secuencia exacta por la que pasa una entrega desde la solicitud inicial hasta el cierre definitivo constituye la base del sistema. Conviene registrar el proceso según opera en la práctica diaria, evitando esquemas ideales o teóricos que ignoren fricciones y esperas habituales.

Desglosar las fases de trabajo en columnas visibles saca a la luz paradas intermedias causantes de retrasos, como validaciones externas o revisiones cruzadas entre departamentos. Mantener únicamente los pasos donde la tarea avanza de forma tangible evita saturar el panel con divisiones innecesarias.

2. Fijar criterios de entrada (DoR) y de finalización (DoD)

Acordar reglas explícitas para iniciar o dar por concluida una tarea elimina interpretaciones subjetivas y evita que solicitudes incompletas colapsen al equipo. La Definición de Preparado (Definition of Ready o DoR) fija los requisitos obligatorios para aceptar una petición en el tablero, como especificaciones técnicas claras, dependencias resueltas y objetivos medibles.

Contar con una Definición de Terminado (Definition of Done o DoD) garantiza que ninguna entrega avance sin verificar la calidad técnica requerida. Documentar listas de comprobación visibles en cada columna previene devoluciones imprevistas y asegura que el trabajo finalizado cumpla los requisitos pactados antes del traspaso entre responsables.

3. Establecer límites WIP según la capacidad del equipo

Calcular los límites de trabajo en curso requiere evaluar la disponibilidad real del equipo y el número de profesionales asignados a cada fase. Una referencia operativa habitual consiste en fijar entre 1 y 1,5 tareas por persona; de modo que tres analistas mantendrán un tope de cuatro entregas simultáneas en la columna de ejecución.

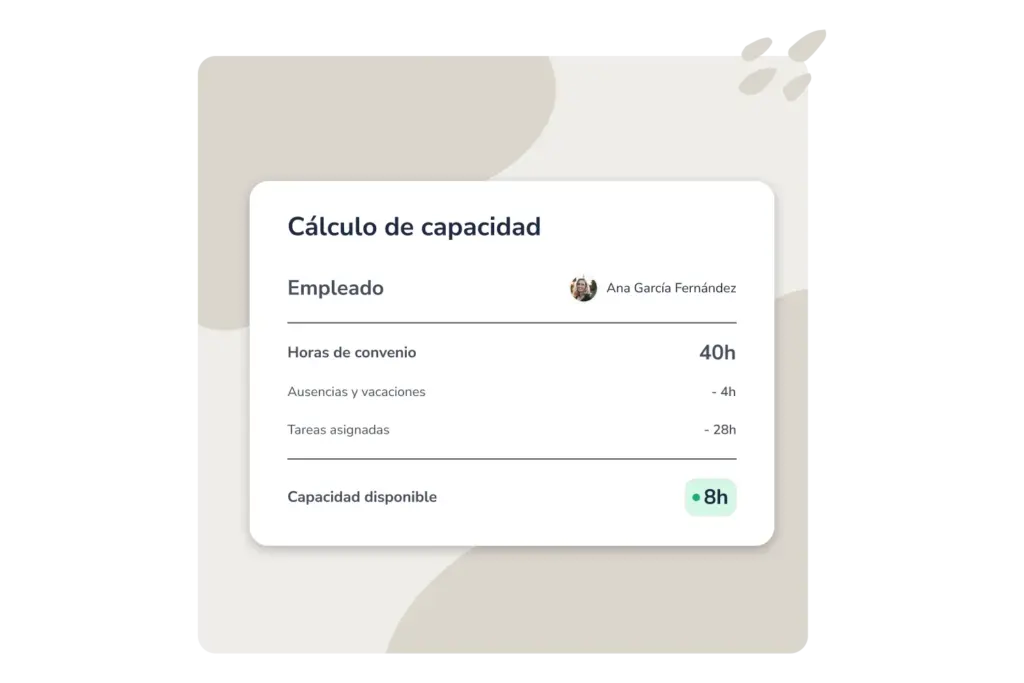

calculo-capacidad-equipo

La contención del volumen activo obliga a concluir tareas antes de abrir solicitudes nuevas (stop starting, start finishing). Cuando una columna alcanza la cifra fijada, el equipo concentra esfuerzos en resolver las entregas demoradas, protegiendo el flujo constante y evitando que los cuellos de botella queden ocultos tras una falsa sensación de avance.

4. Definir protocolos para urgencias e incidencias

Canalizar imprevistos exige reglas explícitas para evitar que las alertas constantes rompan la cadencia operativa del equipo. Habilitar un carril prioritario de aceleración (expedite lane) con un límite estricto de una única tarjeta permite absorber fallos críticos en producción o bloqueos legales sin desorganizar el trabajo en curso.

Aplicar criterios de admisión rigurosos impide que cualquier petición externa se catalogue como emergencia sin justificación técnica. La organización debe acordar de antemano qué desviaciones justifican pausar temporalmente las tareas ordinarias, garantizando que el flujo principal recupere el ritmo habitual una vez resuelta la incidencia.

5. Ejecutar reuniones breves de sincronización de flujo

Sincronizar al equipo frente al panel visual sustituye los reportes individuales por una revisión táctica orientada al avance del trabajo. El análisis sigue un orden de derecha a izquierda: el grupo examina primero las tareas más cercanas a completarse, asignando apoyo técnico donde existan cuellos de botella para acelerar su liberación.

Mantener sesiones dinámicas de máximo quince minutos garantiza agilidad sin restar tiempo productivo a la jornada. Los profesionales señalan dependencias paradas, incidencias imprevistas o tarjetas que superan el tiempo previsto de permanencia, acordando planes inmediatos de desbloqueo antes de volver a sus puestos.

6. Medir desviaciones y reajustar reglas

Controlar desviaciones temporales exige comparar la duración real frente a los plazos comprometidos. Monitorear la antigüedad del trabajo activo alerta cuando una entrega excede la media histórica, evitando que paradas inadvertidas rompan las fechas acordadas.

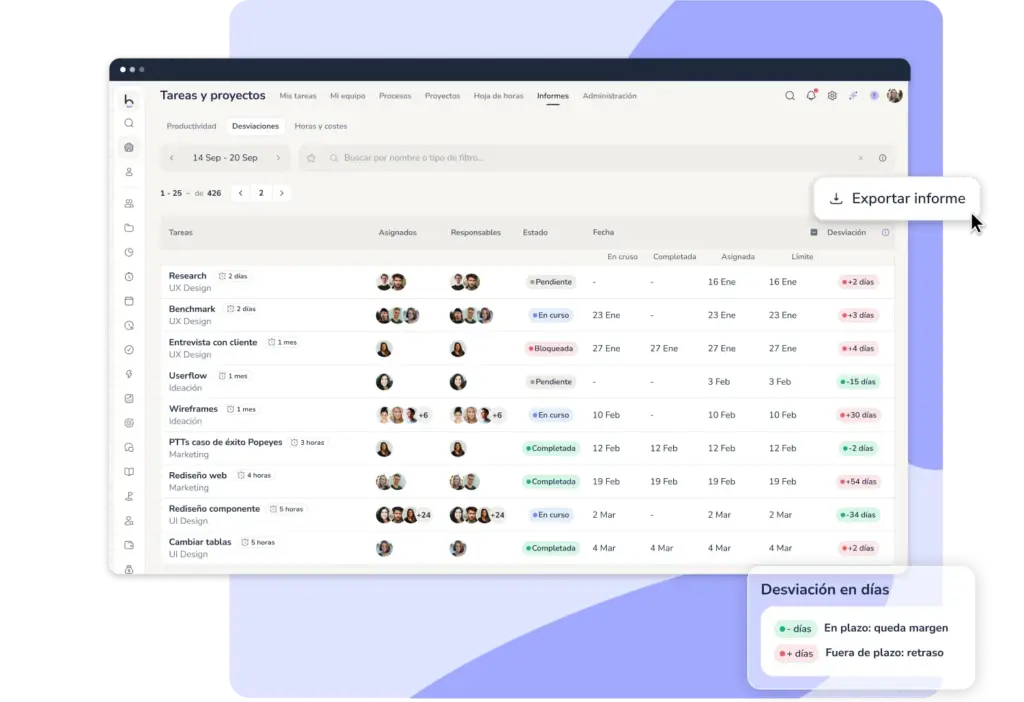

desviaciones-en-proyectos-y-tareas

Registrar retrasos revela si el desfase proviene de dependencias externas, bloqueos técnicos o cuellos de botella. Con datos objetivos, el equipo reajusta límites operativos, modifica criterios de validación y equilibra la carga para asegurar entregas regulares y predecibles.

Métricas clave para evaluar el rendimiento en Kanban

La optimización continua del sistema exige indicadores cuantitativos que midan agilidad y predictibilidad operativa. Evaluar variables precisas permite calcular tiempos de entrega, descubrir cuellos de botella ocultos y adoptar decisiones de gestión fundamentadas en datos contrastados.

  • Tiempo de entrega: Mide el periodo transcurrido desde la solicitud de una tarea hasta la entrega final al cliente. Proporciona la perspectiva externa del servicio y define las expectativas comerciales.
  • Tiempo de ciclo: Cuantifica la duración real de la ejecución técnica desde el inicio del trabajo hasta su finalización. Permite calibrar la capacidad productiva del equipo sin computar tiempos de espera iniciales.
  • Rendimiento o throughput: Registra la cantidad de tareas finalizadas en una unidad de tiempo concreta, como semanas o meses. Sirve para proyectar entregas futuras basándose en datos empíricos y promedios reales.
  • Eficiencia de flujo: Refleja el porcentaje de tiempo dedicado a trabajo activo en comparación con las horas muertas en columnas de espera. Identifica paradas invisibles causadas por bloqueos o falta de validación.
  • Envejecimiento del trabajo en curso: Calcula los días que acumula una entrega activa dentro del panel. Ayuda a detectar retrasos potenciales antes de que la tarea rebase la fecha límite fijada.

Ejemplos prácticos de tableros Kanban por departamento

Mantener una estructura homogénea de cuatro columnas estandariza el control del trabajo en toda la compañía. Cada tablero delimita las tareas pendientes, las entregas en curso, las incidencias bloqueadas y los objetivos finalizados, adaptando el detalle de las tarjetas a la realidad técnica de cada departamento.

Tablero Kanban para desarrollo de software y producto

Constituye el referente metodológico clásico para mostrar dependencias técnicas, revisiones de código y despliegues en producción. La columna de bloqueo ayuda a aislar errores de compilación o retrasos en pruebas de calidad sin detener el resto del desarrollo.

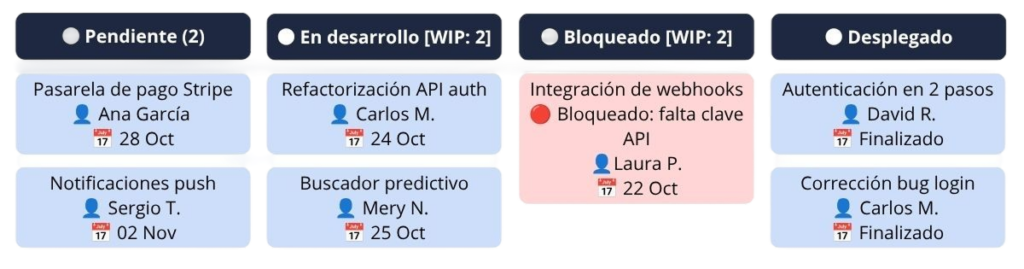

Ejemplo Tablero Kanban para desarrollo de software y producto 1

Tablero Kanban para ventas y desarrollo comercial

Traslada el embudo comercial tradicional a un flujo pull controlado, desde la prospección inicial hasta la firma del contrato. Visibilizar los bloqueos permite detectar acuerdos paralizados por revisiones jurídicas o demoras en la respuesta de presupuestos clave.

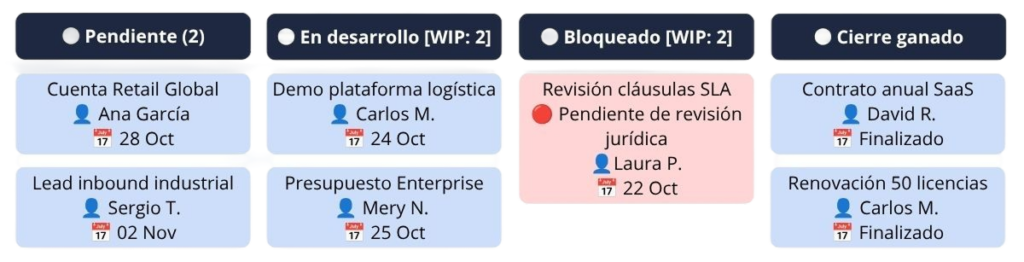

Ejemplo Tablero Kanban para ventas y desarrollo comercial

Tablero Kanban para marketing

Ejemplifica flujos de producción continua con etapas de redacción, validación visual y publicación. Registrar elementos bloqueados alerta sobre demoras en la aprobación del material gráfico o correcciones de estilo pendientes de validación externa.

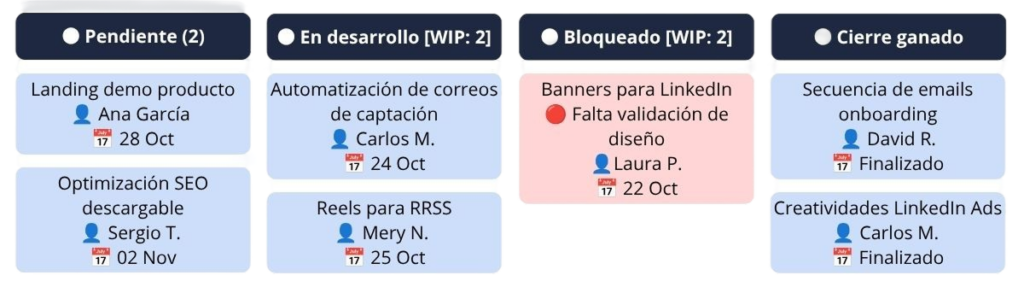

Ejemplo Tablero Kanban para marketing

Tablero Kanban físico, hoja de cálculo o software de proyectos: comparativa

Seleccionar el soporte adecuado define la escalabilidad operativa y la capacidad de respuesta del equipo. Comparar las alternativas habituales permite identificar el impacto de cada formato en el seguimiento diario, la colaboración remota y la precisión de los datos de trabajo.

CriterioTablero físicoHoja de cálculoSoftware de proyectos
Colaboración remotaNula, exige presencia físicaMedia, mediante archivos compartidosTotal, accesible en la nube en tiempo real
Control de límites WIPManual y dependiente de disciplinaDifícil de bloquear o visualizarAutomatizado con avisos de sobrecapacidad
Trazabilidad históricaInexistente tras mover tarjetasLimitada a versiones guardadasCompleta con registro de cambios y fechas
Métricas de rendimientoCálculo manual sobre papelFórmulas propensas a erroresGeneración automática de gráficos y tiempos
Cálculo de costesSin vinculación financieraEstimaciones manuales aproximadasVinculación directa con horas y nóminas

El tablero físico aporta visibilidad táctil en oficinas presenciales y facilita dinámicas ágiles sin requerir aprendizaje técnico. Por contra, resulta inviable para plantillas remotas, carece de métricas automáticas, borra el historial de cambios y tiende al desorden frente a prioridades cambiantes.

La hoja de cálculo ofrece acceso compartido en red y centraliza tareas sin coste inicial de implantación. Sin embargo, carece de dinamismo visual, genera fricciones por ediciones simultáneas, exige mantenimiento manual continuo y resulta ineficaz para imponer límites de capacidad o alertar de bloqueos.

Un software de proyectos y tareas estructura el flujo operativo desglosando iniciativas en entregas concretas con responsables directos, fechas límite y niveles de prioridad. Permite coordinar dependencias técnicas, compartir documentación en tiempo real y emitir avisos automáticos frente a cuellos de botella para proteger los plazos acordados.

Bizneo HR cuenta con un tablero Kanban intuitivo para planificar y mover tareas entre columnas mediante arrastrar y soltar, programando estimaciones y recordatorios. La interfaz ofrece vistas específicas para Project Managers, facilitando la supervisión simultánea de múltiples clientes y carteras de trabajo sin saturar al equipo.

La plataforma conecta los proyectos con fichajes reales, ausencias y horas por contrato o convenio. La sincronización directa calcula la productividad, la capacidad real del equipo y el coste al céntimo de cada proyecto, sustituyendo estimaciones subjetivas por datos de presencia contrastados.

Software de Recursos Humanos

Deja un comentario

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

Scroll al inicio
