Fijar fechas de entrega basándose solo en la duración estimada de cada tarea genera desviaciones que se acumulan a lo largo de todo el proyecto. Las dependencias entre actividades, la disponibilidad real del equipo y los tiempos de revisión determinan si un plazo es viable o arbitrario.
Según Wellingtone, solo el 36% de las organizaciones completa sus proyectos en plazo de forma habitual.
El cronograma convierte la lista de tareas en una secuencia verificable que confronta cada compromiso con la capacidad operativa del equipo. Registrar la línea base del plan permite medir desviaciones y ajustar prioridades antes de que un retraso se propague al resto de entregas.
Qué es un cronograma de proyecto y para qué sirve
Un cronograma de proyecto, también conocido como como cronograma de actividades o de ejecución, es la representación temporal del trabajo necesario para completar una entrega. Conecta tareas, duraciones, responsables, dependencias y puntos de aprobación en un plan que se puede seguir y revisar.

Un cronograma bien construido permite anticipar cuellos de botella, negociar prioridades y medir el impacto de un cambio de alcance antes de aceptarlo. La planificación no elimina imprevistos, pero ofrece una referencia para decidir cuando aparecen.
Partes de un cronograma de proyecto
Un cronograma útil necesita campos definidos antes de asignar fechas. La estructura mínima para que el plan sea verificable incluye los siguientes elementos.
- Actividad y entregable: describen el trabajo y el resultado esperado. Ejemplo: “validar el formulario de solicitud”.
- Responsable: identifica quién ejecuta o coordina cada entrega.
- Esfuerzo estimado: registra cuántas horas de trabajo requiere la actividad.
- Duración: indica cuánto tiempo ocupa la actividad en el calendario, incluyendo esperas y revisiones.
- Fecha de inicio y de fin: delimitan cuándo puede arrancar la tarea y cuándo debe estar completada.
- Dependencias: señalan qué entregas deben estar terminadas antes de que otra pueda comenzar.
- Estado y bloqueos: permiten saber en qué punto está cada tarea y qué impide avanzar.
- Hitos: marcan decisiones o entregas clave, como la aprobación para lanzar un piloto.
En proyectos ya en marcha, conviene mantener las fechas aprobadas originalmente junto a las fechas previstas actualizadas. La separación permite detectar desviaciones sin perder el histórico del plan.
Tipos de cronograma de proyecto
La estructura del cronograma cambia según la complejidad del proyecto y el tipo de decisiones que debe facilitar. Cada formato resuelve una necesidad distinta de visualización y control.

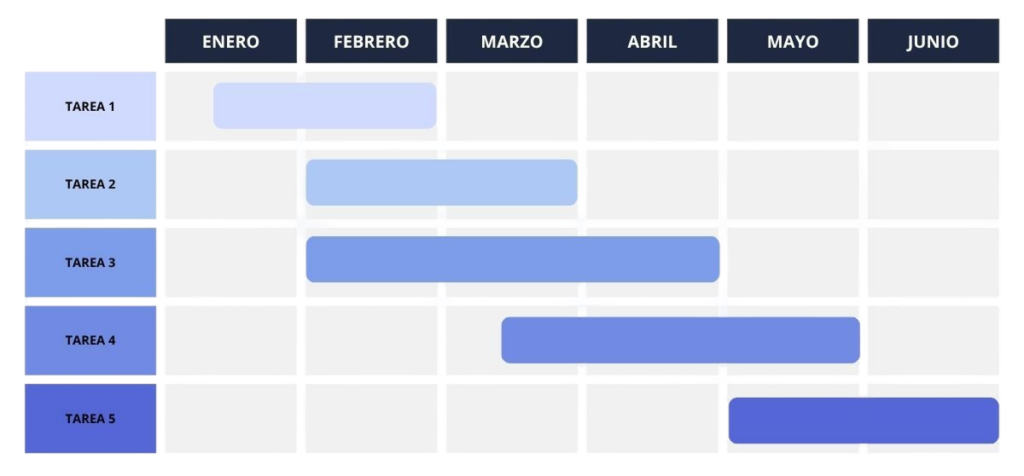

Diagrama de Gantt
Un diagrama de Gantt coloca las actividades del proyecto en un eje vertical y el tiempo en un eje horizontal. Cada actividad ocupa una barra cuya longitud representa la duración prevista.

Las flechas entre barras representan las dependencias: si la barra de “configurar formulario” arranca donde termina “aprobar diseño”, la segunda tarea no puede empezar hasta que la primera esté completada.
Lo que diferencia al Gantt de una lista de tareas con fechas es la capacidad de mostrar solapamientos y la ruta crítica del proyecto. Si dos barras se superponen, hay trabajo en paralelo. Si una barra del camino crítico se alarga, la fecha final del proyecto se desplaza.

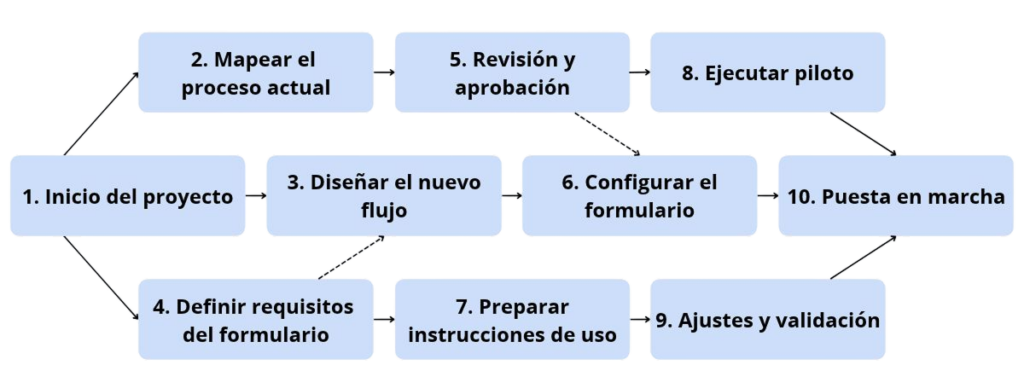

Diagrama PERT y ruta crítica (CPM)
El diagrama PERT representa el proyecto como una red de nodos conectados por flechas. Cada nodo es una actividad, y cada flecha marca la relación de precedencia entre una tarea y la siguiente.

Su aportación principal es el cálculo de tres estimaciones por actividad: optimista, más probable y pesimista. Con las tres, se obtiene una duración esperada que incorpora la incertidumbre en lugar de ocultarla.
La ruta crítica (CPM) es la secuencia más larga de tareas dependientes dentro de la red. Cualquier retraso en una actividad de la ruta crítica retrasa la fecha final del proyecto. Las tareas fuera de la ruta tienen margen de holgura: pueden retrasarse ciertos días sin afectar al plazo global.
Cronograma de hitos
Un cronograma de hitos muestra solo los eventos clave del proyecto: aprobaciones, entregas principales y fechas de arranque de cada fase. No incluye tareas individuales ni duraciones.

Resulta útil para comunicar el avance a dirección o a áreas que participan puntualmente en el proyecto. Un comité de dirección necesita saber cuándo se aprueba el piloto, no cuántas horas lleva configurar el formulario.
La limitación es que no sirve para gestionar el día a día del equipo. Si el hito “piloto completado” se retrasa, el cronograma de hitos muestra el problema pero no permite identificar qué tarea lo provocó.
Cronograma Kanban
Un cronograma Kanban organiza las tareas del proyecto en columnas que representan estados del flujo de trabajo: “pendiente”, “en curso” y “completado”. Cada tarea es una tarjeta que avanza de columna en columna a medida que progresa.
El mecanismo de control es el límite de trabajo en curso (WIP). Si la columna “en curso” admite un máximo de tres tarjetas, una tarea nueva no puede entrar hasta que otra salga. La restricción obliga a terminar antes de empezar y evita que el equipo acumule tareas a medio hacer.
Funciona bien en proyectos donde las tareas llegan de forma continua y las prioridades cambian con frecuencia. Para proyectos con dependencias fuertes entre fases y fechas comprometidas, necesita complementarse con otro formato que refleje la secuencia temporal.
Cronograma simple en tabla
Un cronograma en tabla organiza las actividades en filas y los datos de planificación en columnas: tarea, responsable, esfuerzo, duración, fechas de inicio y fin, dependencias y estado. Cada fila es una actividad completa con toda la información necesaria para ejecutarla y hacer seguimiento.
Su ventaja es la accesibilidad. Cualquier equipo puede crearlo en una hoja de cálculo o en un documento compartido sin necesidad de software especializado. La lectura es inmediata: basta recorrer las filas para saber quién hace qué, cuándo empieza y de qué depende.
La limitación aparece cuando el proyecto crece. Una tabla con más de treinta filas y múltiples dependencias cruzadas dificulta la detección de solapamientos y la identificación de la ruta crítica. En proyectos con pocas actividades y equipos reducidos, la tabla cumple su función sin añadir complejidad innecesaria.
Cómo hacer un cronograma de proyecto en 7 pasos
La construcción de un cronograma sigue una secuencia que va del alcance general a las fechas concretas: definir qué se entrega, dividirlo en tareas, identificar dependencias, estimar esfuerzo y duración, verificar la capacidad del equipo, asignar fechas con hitos y validar el plan con los responsables.
1. Define el alcance y el resultado esperado
El punto de partida es la entrega final y el criterio que determinará cuándo está completada. “Mejorar la atención interna” es demasiado amplio. “Implantar un flujo de solicitudes con formulario, responsables y aprobación definidos” delimita el trabajo real.
Conviene registrar lo que queda fuera del proyecto. Si la implantación no incluye integración con otros sistemas, la exclusión debe estar documentada antes de estimar plazos. Un alcance ambiguo genera tareas imprevistas que desplazan fechas ya comprometidas.
El cronograma debe apoyar un objetivo de negocio medible. Vincular las actividades a metas concretas ayuda a distinguir las tareas necesarias de las iniciativas que pueden esperar a una fase posterior.
2. Divide el trabajo en tareas
Descomponer el proyecto en actividades con resultados observables. En lugar de “preparar implantación”, definir acciones concretas: mapear el flujo actual, diseñar el nuevo proceso, configurar el formulario y ejecutar el piloto.
El nivel de detalle debe permitir tres cosas: estimar el esfuerzo, asignar un responsable y verificar si la tarea está completada. Tareas demasiado amplias impiden detectar dónde se produce un retraso. Tareas demasiado pequeñas generan una lista que nadie actualiza.
Cada tarea necesita un único responsable, aunque varias personas colaboren en la ejecución. Al asignar el trabajo, conviene aclarar el resultado esperado, el margen de autonomía y quién aprueba la entrega.
3. Identifica dependencias y tareas en paralelo
Antes de asignar fechas, se debe determinar qué debe ocurrir antes de que cada tarea pueda arrancar. Un piloto depende de un proceso aprobado. La configuración de un formulario depende de requisitos definidos. Si la dependencia no está registrada, el equipo puede iniciar una tarea sin tener lo que necesita para completarla.
Otras actividades pueden avanzar en paralelo. Tras la aprobación del diseño, una persona puede configurar el formulario mientras otra prepara las instrucciones de uso. Las dos tareas son independientes y tienen responsables distintos.
El paralelismo solo reduce el plazo del proyecto cuando hay independencia entre tareas y capacidad disponible. Asignar dos tareas simultáneas al mismo profesional no crea más horas de trabajo. Si las dos exigen dedicación completa, una de ellas se retrasará.
4. Estima esfuerzo, duración e incertidumbres
Las estimaciones más fiables vienen de quien conoce la actividad y de los registros de proyectos similares, cuando existen. Conviene separar ejecución, revisión y posibles correcciones para no tratar la primera versión como entrega terminada.
Cada estimación se apoya en premisas que deben quedar documentadas. Una configuración estimada en 12 horas puede asumir que el acceso al sistema está concedido y que los requisitos son estables. Si alguna de las dos condiciones cambia, la estimación deja de ser válida.
Cuando la incertidumbre es alta, una horquilla o una reserva justificada refleja mejor la realidad que una cifra cerrada. Las holguras arbitrarias repartidas en todas las tareas dificultan saber dónde está el riesgo real y quién puede usar el margen.
5. Comprueba la capacidad real del equipo
El esfuerzo previsto del proyecto debe contrastarse con el tiempo que cada persona puede dedicar realmente. La jornada contratada no equivale a la disponibilidad para nuevas tareas: reuniones, rotaciones, ausencias y compromisos con otros proyectos consumen parte de las horas.

Antes de confirmar fechas, será necesario redistribuir carga, cambiar prioridades, reducir alcance o ampliar el plazo. La distribución diaria también importa: una semana con capacidad suficiente puede esconder un día sobrecargado.
6. Distribuye fechas y establece hitos
Cada actividad recibe su fecha de inicio y de fin. El cálculo debe considerar días laborables, festivos, vacaciones y los calendarios de las personas implicadas.
Los hitos marcan los puntos de decisión del proyecto: “diseño aprobado”, “piloto completado”, “operación iniciada”. Un hito representa un evento concreto, normalmente sin duración propia. La reunión o el análisis necesario para alcanzarlo debe planificarse como una tarea más.
Los hitos internos del equipo y los comprometidos con otras áreas o con dirección requieren un tratamiento distinto. Un retraso en un hito interno puede absorberse redistribuyendo carga. Un retraso en un hito comprometido con un tercero tiene impacto en calendarios ajenos al proyecto.
7. Valida el plan y define el seguimiento
El cronograma necesita una revisión conjunta con responsables, aprobadores y áreas afectadas antes de considerarse cerrado. Las entregas deben entenderse igual por todas las partes, las estimaciones deben ser razonables y los recursos deben estar confirmados en las fechas propuestas.
La versión aprobada del cronograma se registra como línea base del proyecto. La línea base es la referencia fija que permite comparar lo planificado con lo ejecutado. Sobrescribir las fechas originales con las nuevas elimina la posibilidad de medir la desviación real.
La frecuencia de actualización del cronograma depende del ritmo del proyecto. Una implantación corta exige revisiones más frecuentes cerca de las aprobaciones críticas. Los bloqueos graves requieren comunicación inmediata al responsable del proyecto, sin esperar a la siguiente revisión programada.
Errores frecuentes al hacer un cronograma de proyecto
La mayoría de las desviaciones en los plazos de un proyecto no se originan durante la ejecución, sino en la planificación. Los errores más habituales se repiten incluso cuando las fechas parecen bien organizadas.
- Planificar con el 100% de la jornada: ignora reuniones, ausencias y tareas recurrentes que ya ocupan parte de la disponibilidad del equipo.
- Omitir revisiones y aprobaciones: convierte esperas previsibles en retrasos aparentemente inesperados que desplazan las tareas dependientes.
- Fijar plazos sin consultar a quien ejecuta: aumenta el riesgo de estimaciones incompatibles con el trabajo real que requiere cada tarea.
- Detallar demasiado o demasiado poco: un exceso de líneas dificulta la actualización diaria; un nivel de detalle insuficiente impide localizar dónde se produce el retraso.
- Medir el avance solo por cantidad de tareas completadas: diez acciones menores finalizadas no compensan una entrega crítica bloqueada en la ruta principal del proyecto.
- Actualizar fechas sin comunicar el impacto: deja a otras áreas trabajando con compromisos que ya han cambiado.
Ejemplo de cronograma de proyecto: implantación de un proceso interno
El siguiente modelo representa un proyecto hipotético para implantar un nuevo flujo de solicitudes administrativas. El objetivo es poner el proceso en operación tras un piloto aprobado, en 12 días útiles.
| ID | Actividad | Responsable | Esfuerzo | Período / duración | Depende de |
|---|---|---|---|---|---|
| 1 | Mapear el flujo actual | Ana | 8 h | D1–D2 / 2 días | Ninguna |
| 2 | Diseñar el nuevo flujo | Ana | 8 h | D3–D4 / 2 días | 1 |
| 3 | Revisar y aprobar el diseño | Carla | 2 h | D5 / 1 día | 2 |
| 4 | Configurar el formulario | Bruno | 12 h | D6–D8 / 3 días | 3 |
| 5 | Preparar instrucciones de uso | Ana | 8 h | D6–D7 / 2 días | 3 |
| 6 | Ejecutar y evaluar el piloto | Ana | 8 h | D9–D10 / 2 días | 4 y 5 |
| 7 | Ajustes y validación | Bruno | 4 h | D11 / 1 día | 6 |
| 8 | Publicar el flujo y comunicar el inicio | Ana | 4 h | D12 / 1 día | 7 |
Herramientas para hacer un cronograma de proyecto
El cronograma puede construirse con herramientas muy distintas según el tamaño del proyecto y las necesidades del equipo: desde una hoja de cálculo hasta un software especializado de gestión de proyectos.
Una plantilla en hoja de cálculo permite crear un cronograma básico con una fila por tarea y columnas para responsable, esfuerzo, fechas y dependencias. Funciona en proyectos pequeños, pero cuando el número de tareas crece, las dependencias hay que rastrearlas a mano y no hay alertas si una fecha se desplaza.
Un software de gestión de proyectos y tareas centraliza la planificación en un único punto de actualización para todo el equipo. Las dependencias son visibles, los bloqueos generan notificaciones automáticas y el cálculo de fechas afectadas se actualiza cuando una tarea se retrasa.

Bizneo HR cruza la planificación de tareas con el registro horario real del equipo. La capacidad semanal de cada persona se calcula a partir de las horas de convenio, descontando ausencias, vacaciones y compromisos en otros proyectos. El tablero Kanban organiza las tareas con responsables, fechas límite y estimaciones de tiempo. El informe de productividad compara horas estimadas con horas realmente dedicadas a cada proyecto y cliente, para detectar desviaciones antes de que afecten al plazo.
