Capacidade produtiva da equipe: como calcular a disponibilidade

Entenda quantas horas a equipe tem disponíveis para projetos e como considerar ausências, compromissos e competências antes de assumir novas entregas.

Capacidade Produtiva

Um novo projeto pode parecer viável até que o gestor descubra quem estará de férias, quais entregas já ocupam a semana e quem tem a experiência necessária para executá-lo.

A capacidade produtiva da equipe precisa considerar essas condições antes de virar um compromisso de prazo. Em empresas de serviços, uma forma prática de começar é calcular as horas disponíveis para os projetos e compará-las com o esforço previsto.

Esse cálculo ajuda a decidir se a equipe pode assumir mais trabalho, se a entrega precisa ser dividida em etapas ou se será necessário buscar outro recurso.

O que é capacidade produtiva de uma equipe?

Capacidade produtiva é o potencial de trabalho que uma equipe consegue executar em determinado período, considerando os recursos e as condições disponíveis. Para planejar projetos de serviços, ela pode ser estimada inicialmente em horas.

As horas representam disponibilidade, não uma garantia de entregas. O resultado depende também das competências, da complexidade das tarefas, dos recursos necessários e das aprovações envolvidas.

Uma equipe com cinco pessoas, por exemplo, pode ter bastante tempo disponível no total e apenas um profissional habilitado para uma etapa crítica. Nesse caso, a capacidade dessa etapa limita o prazo do projeto.

O planejamento de capacidade considera a demanda de trabalho, a disponibilidade das pessoas e suas habilidades. Essa combinação permite avaliar a viabilidade de uma entrega com mais contexto do que a simples contagem de colaboradores.

Gestão de projetos e tarefas
Organize etapas, responsáveis e prazos de acordo com a disponibilidade da equipe.

Capacidade, alocação e produtividade medem coisas diferentes

Antes de montar a planilha, defina o que cada indicador vai mostrar. Assim, a equipe não interpreta agenda cheia como prova de bom desempenho.

InformaçãoO que mostraExemplo
Capacidade disponível para projetosHoras que podem ser destinadas a projetos no período32 horas na semana, após descontar ausências e compromissos recorrentes
Horas alocadasEsforço previsto das tarefas já assumidas25 horas de atividades programadas
Disponibilidade restanteSaldo entre capacidade e horas alocadas7 horas ainda não comprometidas
ProdutividadeRelação entre resultados entregues e recursos utilizadosEntregas aceitas por hora, quando forem comparáveis

Os números devem usar o mesmo período e critérios consistentes. Comparar tarefas pequenas e complexas apenas pela quantidade de entregas pode distorcer a análise de produtividade.

Como medir a produtividade no trabalho
Entenda a relação entre resultados e recursos utilizados para complementar a análise da disponibilidade da equipe.

Como calcular a disponibilidade da equipe?

O cálculo começa com o calendário de cada pessoa. Depois, separa o tempo disponível para projetos do tempo que já tem outro destino.

Capacidade disponível para projetos = horas de trabalho previstas − ausências − compromissos recorrentes fora dos projetos.

Em seguida, calcule o saldo:

Disponibilidade restante = capacidade disponível para projetos − horas já alocadas aos projetos.

As duas fórmulas devem usar a mesma unidade, como horas por semana. O saldo pode ser negativo: isso indica que o esforço previsto excede a capacidade considerada.

1. Defina o período e as horas previstas

Escolha a semana ou o mês que será analisado e consulte a jornada prevista de cada colaborador. Considere contratos, escalas, dias de trabalho e alterações já acordadas no controle de jornada.

Uma pessoa com jornada parcial não deve entrar no cálculo com as mesmas horas de quem trabalha em período integral. Também é preciso observar feriados e semanas incompletas.

Para projetos próximos, a visão semanal costuma facilitar a identificação de conflitos. Um total mensal pode esconder uma semana sobrecarregada e outra com maior disponibilidade.

2. Desconte férias e outras ausências

Subtraia as horas em que a pessoa não estará disponível no período. Inclua férias e ausências já conhecidas, de acordo com o calendário aprovado.

O software de gestão de férias e ausências da Bizneo oferece uma visão do calendário por colaborador e equipe. Essa informação ajuda o gestor a consultar quem estará ausente antes de distribuir o trabalho.

Conte cada indisponibilidade uma única vez. Se um feriado já foi excluído das horas previstas na primeira etapa, não o desconte novamente como ausência.

Sistema de controle de férias

3. Reserve o tempo das atividades recorrentes

Reuniões internas, treinamentos, atendimento e rotinas administrativas também ocupam a jornada. Estime esse tempo com base na agenda e no histórico da equipe.

O critério precisa ser claro: uma reunião específica do projeto pode entrar na estimativa da própria tarefa. Nesse caso, não deve ser descontada também como compromisso recorrente fora dos projetos.

A intenção é tornar visível o trabalho que existe, mas costuma desaparecer do planejamento. Desconsiderá-lo faz parecer que a equipe tem mais horas livres do que realmente possui.

4. Compare a capacidade com as tarefas assumidas

Some as horas estimadas das atividades que cada pessoa já precisa executar no período. Inclua preparação, execução e revisão, quando fizerem parte da entrega.

Em tarefas iniciadas, use a estimativa do esforço que ainda falta. Uma atividade originalmente planejada em dez horas pode ter apenas quatro horas restantes; manter as dez no cálculo ocuparia a agenda duas vezes.

O cronograma de projeto ajuda a relacionar esse esforço com datas e dependências. Ter seis horas disponíveis na sexta-feira não resolve uma atividade de seis horas que precisa ser concluída na terça.

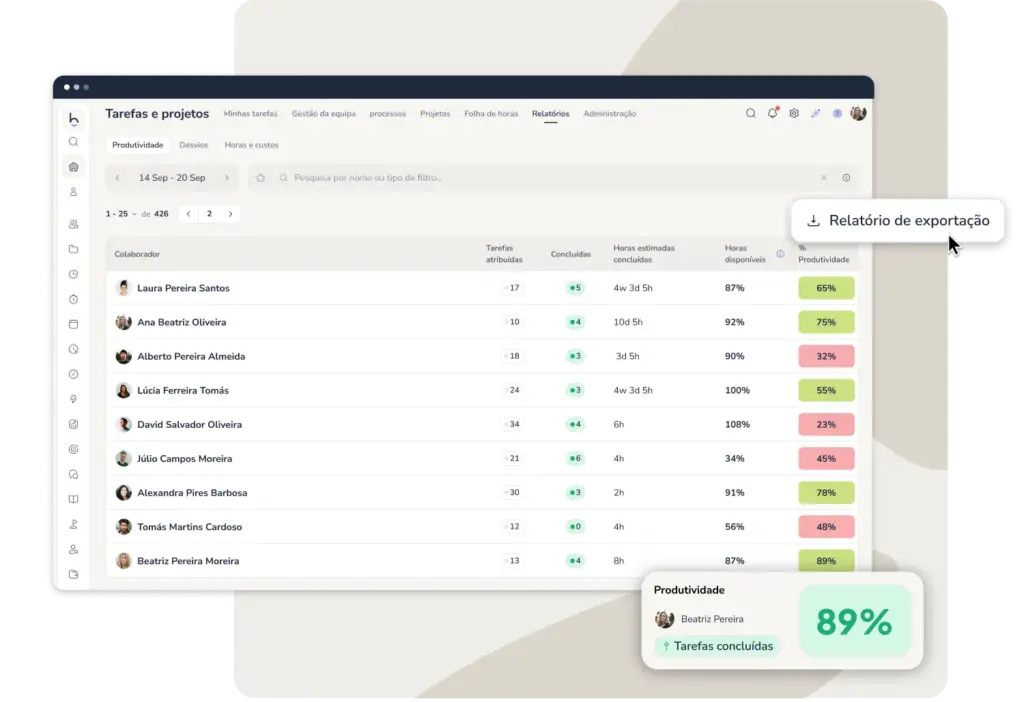

software de gestão de projetos e tarefas

5. Confira as competências e os blocos de tempo

O saldo total deve ser detalhado por pessoa e tipo de atividade. Nem toda disponibilidade pode ser transferida para qualquer projeto.

Verifique se o profissional tem a competência necessária, acesso aos recursos e autonomia para executar a tarefa. Considere também o tempo de orientação quando alguém assumir uma atividade nova.

Uma tarefa que exige concentração pode precisar de um bloco contínuo. Várias janelas curtas espalhadas pela semana nem sempre permitem cumprir o mesmo trabalho no prazo.

Mapeamento de competências da equipe
Identifique as habilidades disponíveis e as lacunas que precisam ser consideradas antes de atribuir novas atividades.

Exemplo de cálculo da capacidade produtiva da equipe

Considere uma equipe fictícia de três pessoas, cada uma com 40 horas previstas na semana. Não há feriados no período. As ausências e os compromissos recorrentes são categorias separadas, sem sobreposição.

As tarefas dos projetos já incluem suas reuniões e revisões específicas. Por isso, esses tempos não aparecem novamente na coluna de compromissos recorrentes.

PessoaHoras previstasAusênciasRotinas fora dos projetosCapacidade para projetosHoras alocadasSaldo
Ana40 h8 h6 h26 h24 h2 h
Bruno40 h0 h8 h32 h25 h7 h
Carla40 h16 h4 h20 h14 h6 h
Total120 h24 h18 h78 h63 h15 h

A capacidade para projetos é de 120 − 24 − 18 = 78 horas. Como 63 horas já estão alocadas, restam 15 horas nessa semana.

Um novo projeto de 20 horas não cabe integralmente nesse saldo. Antes de aceitá-lo, o gestor precisa rever o prazo, negociar uma primeira etapa menor ou avaliar outra pessoa disponível.

Mesmo uma demanda de dez horas exige uma conferência adicional. Se ela depender exclusivamente de Ana, que tem duas horas livres, o saldo de Bruno e Carla não resolve automaticamente a necessidade.

Como interpretar a taxa de utilização da equipe?

Para este planejamento, a taxa de utilização prevista representa a parcela da capacidade para projetos que já está comprometida com tarefas.

Taxa de utilização planejada = horas alocadas ÷ capacidade disponível para projetos × 100.

No exemplo: 63 ÷ 78 × 100 = 80,8%.

Esse percentual não informa se a equipe produziu bem ou se os projetos são lucrativos. Ele mostra quanto da capacidade considerada foi ocupado pelas estimativas de trabalho.

Para analisar a utilização realizada, substitua as estimativas por horas efetivamente dedicadas aos projetos e mantenha explícito o denominador usado. Não compare percentuais que foram calculados com critérios diferentes.

Não existe um percentual único que sirva para todas as equipes. Uma operação com muitas urgências precisa considerar a variação da demanda; outra pode trabalhar com atividades mais previsíveis.

Planejar toda a capacidade sem espaço para ajustes deixa pouca margem quando uma tarefa demora mais ou surge uma revisão. A reserva deve ser definida a partir do histórico e dos riscos do trabalho, não de um número adotado sem contexto.

Como planejar projetos durante as férias da equipe?

As férias precisam entrar no planejamento antes da confirmação dos prazos. O cuidado vai além de retirar os dias de ausência da conta.

Verifique quem assume as atividades essenciais, quem aprova as entregas e quais decisões podem ser antecipadas. Uma pessoa disponível para executar o trabalho pode continuar bloqueada se o aprovador estiver ausente.

Considere também as horas da passagem de atividades. Preparar orientações, revisar arquivos e explicar pendências ocupa tanto quem sai quanto quem recebe o trabalho.

Uma sequência prática é:

  • Consultar as ausências aprovadas no período do projeto.
  • Identificar etapas dependentes de pessoas específicas.
  • Reservar tempo para a transferência das atividades.
  • Ajustar as datas de execução e aprovação antes de confirmar a entrega.

Se não houver cobertura suficiente, negocie o escopo ou o prazo com antecedência. Contar com trabalho durante as férias não deve fazer parte do plano de capacidade.

Quando a equipe pode assumir um novo projeto?

A decisão fica mais segura quando o gestor confere três informações: o esforço necessário, a disponibilidade no período certo e as competências exigidas.

Também vale testar um cenário com revisão adicional ou atraso em uma dependência. Isso ajuda a entender quanto o prazo depende de tudo acontecer exatamente como previsto.

No exemplo anterior, as 15 horas restantes são um saldo de planejamento, não uma obrigação de preencher todas as agendas. Se a equipe reservar oito horas para demandas ainda incertas, o limite para novos compromissos será de sete horas.

Essa reserva é apenas uma hipótese do exemplo. Cada equipe deve ajustar o critério com base na frequência e no tamanho das solicitações não previstas.

Quando há saldo total, mas falta capacidade em uma função específica, as alternativas incluem dividir a entrega, ajustar a sequência das etapas ou preparar outra pessoa para assumir parte do trabalho. Contratar ou terceirizar exige avaliar também tempo de integração, custo e qualidade.

Como manter o planejamento atualizado?

Revise a capacidade quando uma ausência for aprovada, uma prioridade mudar ou o esforço restante de uma tarefa variar. A atualização evita que uma estimativa antiga continue orientando compromissos novos.

O controle de ponto ajuda a conferir a jornada registrada. Para entender em quais projetos esse tempo foi aplicado, é necessário relacioná-lo aos apontamentos de atividades.

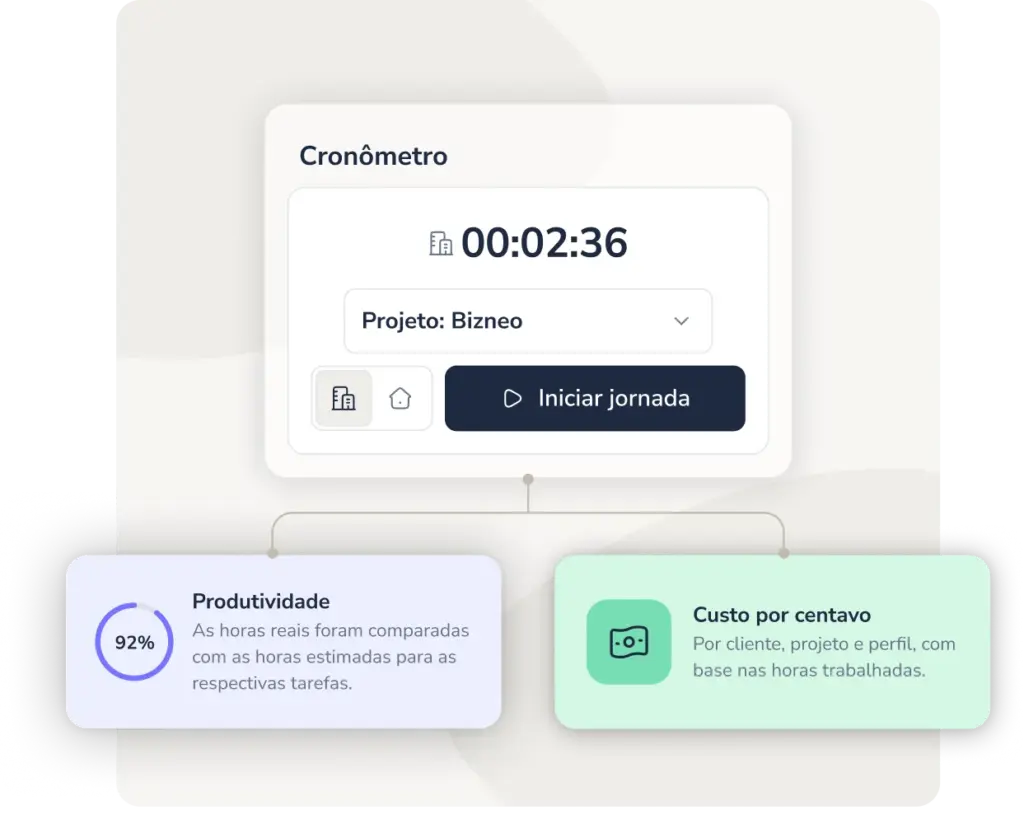

Software de gestão de projetos e tarefas com ponto

O software de gestão de projetos e tarefas da Bizneo reúne informações de capacidade semanal, ausências, férias e estimativas das tarefas. O acompanhamento por pessoa permite consultar a disponibilidade junto ao trabalho atribuído.

A qualidade desse planejamento continua dependendo dos registros. Estimativas desatualizadas ou atividades sem responsável deixam lacunas mesmo quando os dados estão centralizados.

O objetivo é assumir compromissos compatíveis com o tempo e os recursos da equipe. Ao comparar disponibilidade e demanda antes de confirmar uma entrega, o gestor consegue discutir prioridades e prazos com uma base mais concreta.

Software de Recursos Humanos (RH)

Perguntas frequentes sobre capacidade produtiva da equipe
